DEEP RESEARCH PROJECT INTERVIEW · Q02 / 25

Deep Research 拿到一个大问题后,怎么拆成能查证的子问题?

用任务契约、可执行子问题、信息缺口和增量重规划,讲清 Deep Research 如何把开放问题变成可以搜索、核验和收口的工程任务。

作者与复核:吴师兄内容依据:公开教程、代码示例与工程推导查看关联教程 →查看吴师兄公开作品 →

25 道题目Q02
本页内容20 节

30 秒先说结论

先明确研究对象、时间范围、比较维度、证据要求和交付格式,再把任务拆成有动作、有产出和完成条件的子问题。执行中维护已确认结论、待验证假设、信息缺口和下一步;只有前提被推翻、关键对象或维度变化、证据冲突需要新路径时才重规划,并保留旧事实和变更原因。

“帮我分析一下这个行业。”

这句话对人来说已经够模糊,对 Agent 更危险。

如果模型直接搜索“行业分析”,得到的通常是一堆范围不同、时间不同、口径不同的材料。它可能先看到市场规模,就围着规模写;也可能先看到一篇新闻,就把新闻里的观点当成整份报告的主线。

最后的报告很长,却没有回答三个最基本的问题:研究对象是谁,比较维度是什么,结论需要哪些证据。

Deep Research 超出普通搜索的地方,在于它会先把开放任务整理成一组可以执行、检查和收口的子任务。初始计划又不可能永远正确;Agent 看到新证据后,还要判断应该沿用原计划、补一个分支,还是推翻前提重新规划。

所以面试官真正想问的是:

一个开放研究问题怎样拆成可查证的子问题?每个子问题如何定义完成标准?中间出现信息缺口或矛盾时,系统怎样重规划而不陷入漫无目的搜索?

第一步先补全任务契约

很多“问题拆解”失败,是因为模型在用户意图还不清楚时就开始列目录。

用户说“比较三种方案”,至少还缺几类信息:用于什么场景,数据规模怎样,团队能承担多少运维,是否必须私有部署,时间范围是什么,最终要一页结论还是完整报告。

如果这些约束会改变结论,系统应该先追问。没有用户可以立即补充时,也要把假设写出来,例如“以下分析以小团队、自建服务、低运维为前提”。假设不应藏在报告最后,因为所有后续检索都受它影响。

一个清楚的任务契约可以包含五部分。

研究对象:到底比较哪些候选,是否允许执行中新增或淘汰候选。

研究维度:性能、成本、部署、生态、合规等哪些维度是硬要求,哪些只是补充。

时间范围:查当前状态、某个历史时间点,还是最近一段时间的变化。

证据要求:是否优先官方资料、论文和公开数据,是否允许使用二手分析。

交付格式:直接建议、对比表、带引用报告,还是只整理事实不做决策。

任务契约给后续计划划出边界。缺少这层约束,Agent 就无法判断查到什么时候算够,再工整的 Prompt 也解决不了这个问题。

哪些缺失信息必须先追问?

并不是每个模糊点都值得打断用户。

判断标准是:不同答案是否会改变研究路线或最终建议。部署方式、数据权限、时间范围和硬预算通常会改变候选与证据,应优先澄清;报告颜色、章节顺序之类偏好,可以先采用默认值,后续再调整。

追问也要具体。不要问“请补充更多信息”,而应问“你要求私有部署,还是可以使用托管服务?”“结论需要反映当前版本,还是梳理最近一年的变化?”用户一次就能回答,任务契约也能直接更新。

若产品形态不允许同步追问,可以输出两个备选研究范围,让用户选择;或明确采用最保守假设,并把它放在报告开头。系统必须把“用户确认的事实”和“为了继续执行采用的假设”分开存储,后续证据不能反过来把假设伪装成用户需求。

评测中应加入同一句模糊请求在不同约束下需要不同结论的样本,检查 Agent 是否先发现关键缺口,而不是直接沿默认偏好开始搜索。

子问题要拆到“可以采取动作”

一个子问题是否合格,可以看它能否对应明确动作和产出。

“研究候选 A”不够具体。Agent 不知道先查功能、成本还是部署,也不知道什么结果算完成。

“确认候选 A 是否支持私有部署,并找到官方部署文档”就清楚得多。动作是搜索并访问官方文档,产出是支持状态、适用版本、部署条件和来源。

“了解性能”也太宽。可以改成“在与当前数据规模接近的公开测试中,找到查询延迟或吞吐口径,并记录硬件、数据集和配置;如果口径不可比,明确标记不能横向比较”。

好的子问题通常包含四个字段:要确认的主张、允许使用的工具、期望证据和完成条件。

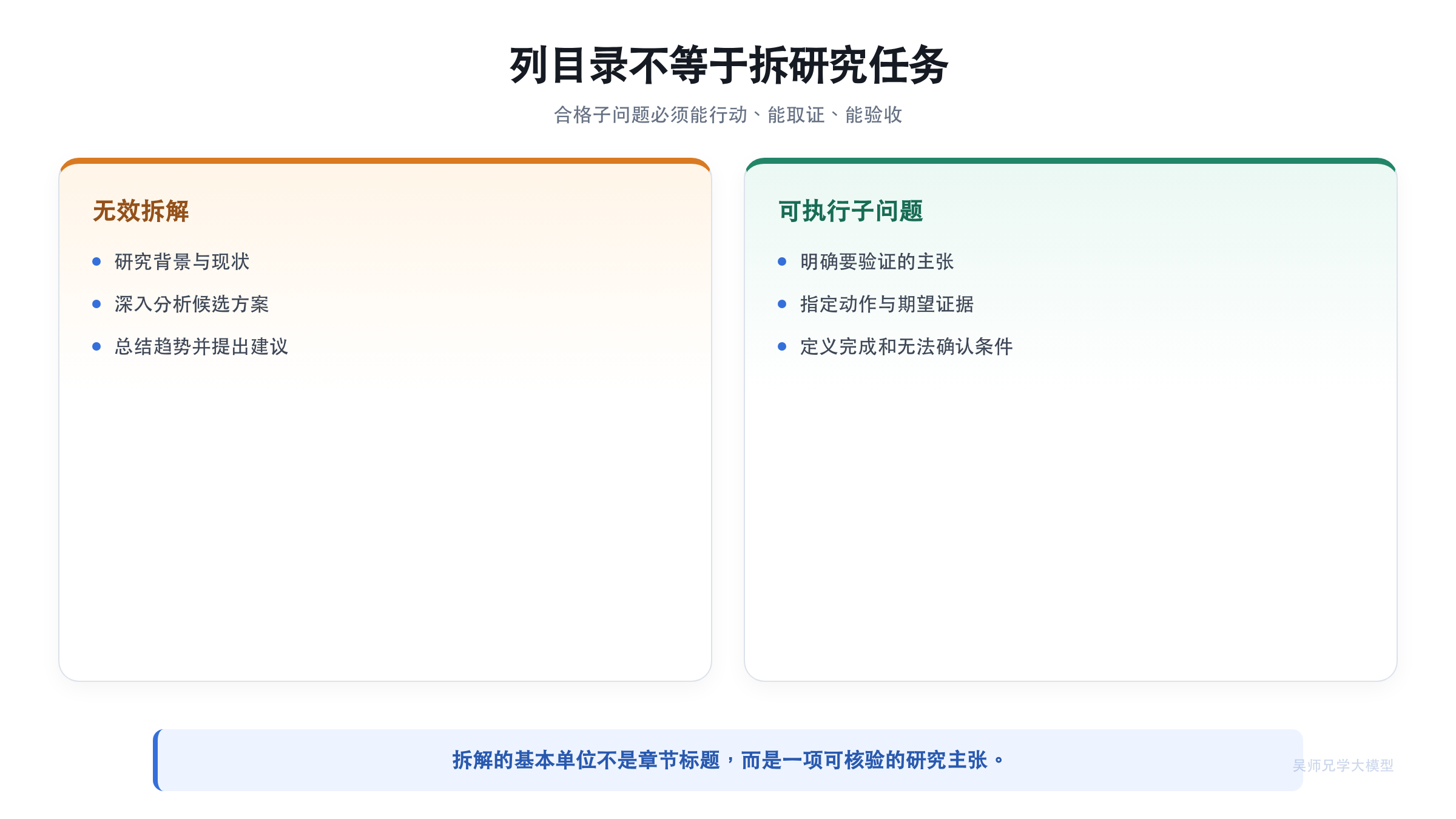

从模糊研究请求到可执行子问题

判断拆解是否合格,要看每一项能否独立行动并接受验收,句子数量并不重要。

三种最常用的拆解轴

第一种是按对象拆。

比较三个候选时,为每个候选建立相同的事实采集任务,再做横向综合。这样可以避免第一篇资料写了什么,报告就只比较什么。

第二种是按维度拆。

同一个对象可能需要分别研究能力、部署、成本、生态和限制。维度最好先由任务约束决定,而不是搜索后临时拼凑。

第三种是按依赖关系拆。

有些问题必须先得到前置事实,后续任务才有意义。例如先确认实际规模和查询模式,才能判断某个性能测试是否相关;先确认许可证,才需要继续评估商业使用边界。

真实任务通常把三种轴组合起来。可以先按维度定义统一模板,再按对象并行取证,最后按依赖关系安排先后顺序。

拆得太粗,Agent 会在一个节点里自由发挥。拆得太细,则会制造大量管理开销和重复搜索。判断粒度的标准是:一个子任务能否由一种主要动作完成,结果能否独立检查,同时又不会小到只查询一个无意义词条。

把计划做成一张带状态的任务图

很多 Demo 让模型先输出一个漂亮目录,然后逐条搜索。目录一旦生成就不再变化,这仍然是静态 Workflow,不是真正的研究规划。

研究计划至少需要记录四类状态。

已确认结论:已经得到可靠证据、当前可以使用的事实。

待验证假设:目前有线索,但证据还不足,不能写成确定结论。

信息缺口:应该回答却尚未找到资料的部分。

下一步任务:为了补缺口或验证假设,具体要执行什么动作。

这四类内容也可以成为演进报告的一部分。每轮新观察到来后,系统更新当前研究状态:新增证据、修改假设、关闭任务、创建任务或标记无法确认;网页全文则单独留在证据层,避免持续挤占上下文。

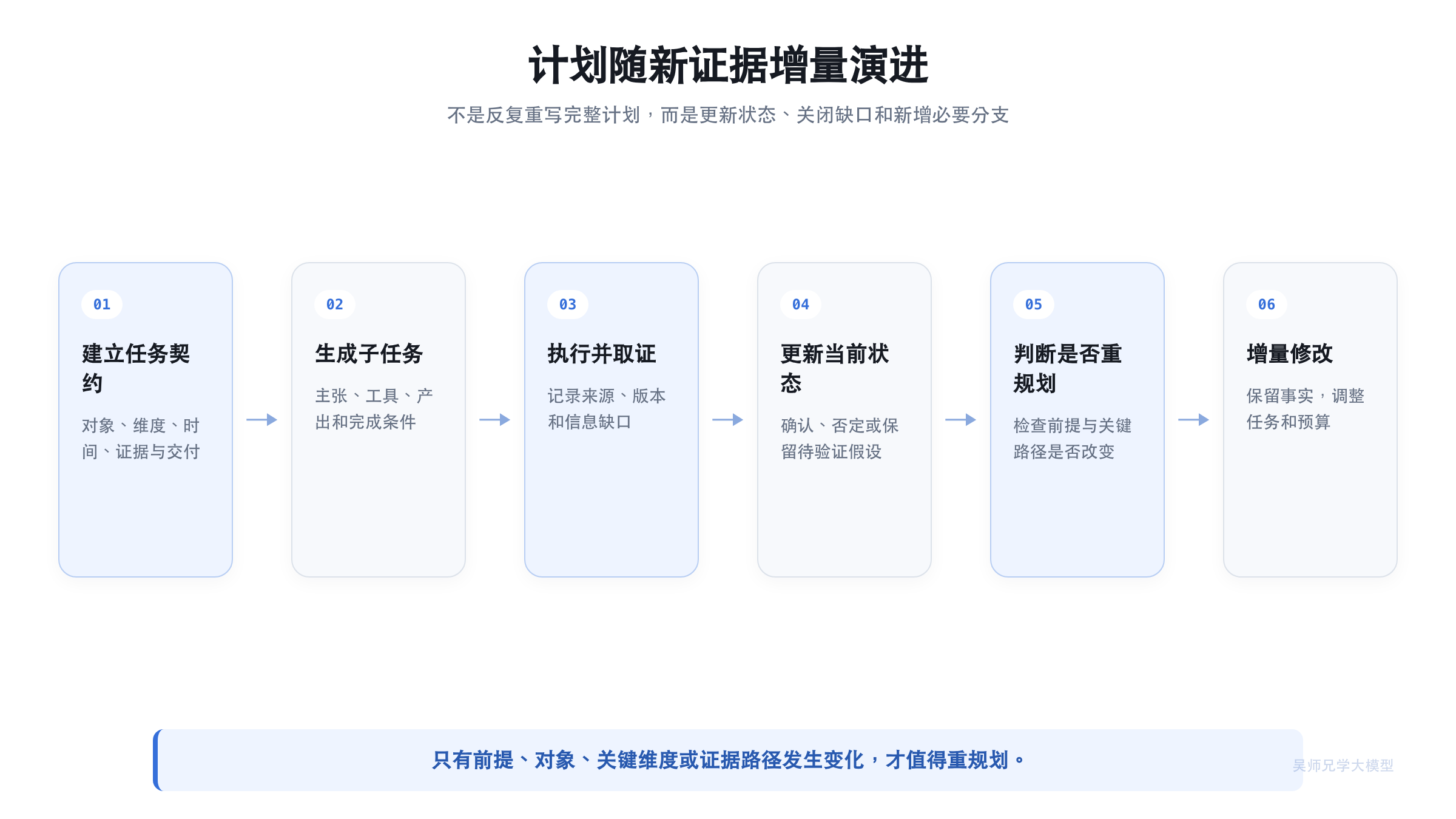

研究计划随证据更新,而不是一次生成后不再变化

计划的价值是指导下一步和暴露缺口,而不是提前预测所有搜索关键词。

什么情况只更新当前分支?

如果新资料只是补充现有结论,就不需要重新规划。

例如当前任务是确认某方案的部署要求。第一份官方文档给出了操作系统,第二份补充了依赖版本。两份信息都属于同一个子任务,更新证据和完成状态即可。

如果一个来源暂时打不开,也不必改整张计划。可以在当前分支重试、换镜像、找另一份官方资料,或者标记该来源不可用。

如果搜索结果为空,先检查查询表达是否过窄。换关键词、去掉不必要限定、从候选名称切换到具体能力,仍然属于局部调整。

把所有意外都当成重规划,会让系统不断推翻自己,前面做过的工作难以复用。

什么情况应该触发重规划?

第一类触发是前提被推翻。

例如任务原本比较三种自建方案,执行中发现其中一个只提供托管服务。它不再满足硬约束,后续性能细节可能已经没有价值,计划应淘汰该候选或新增替代方案。

第二类触发是出现关键新对象。

研究某技术生态时,多份来源反复指向一个初始计划没有覆盖的核心组件。此时应增加一个研究对象,并为它补齐统一维度;继续沿旧关键词多搜一篇文章解决不了结构性缺口。

第三类触发是关键维度缺失。

初始计划只比较功能和性能,执行中发现许可证或数据合规会直接影响落地。这个维度会改变最终建议,应提升为正式任务,而不是报告末尾随口提醒。

第四类触发是证据冲突无法在当前路径解决。

两个来源给出相反结论,继续搜索相同关键词只会得到更多转述。计划需要增加“核对口径、时间、版本和原始出处”的分支。

第五类触发是预算与剩余价值不匹配。

已经消耗大量步骤,但某个低优先级问题仍然没有公开资料。系统可以降低该任务优先级,转而完成影响结论的关键部分,并在报告里保留缺口。

这些触发条件要能在 Trace 中看到。否则每次计划变化都像模型临时起意,团队无法复盘是合理调整还是跑偏。

重规划不能把已确认事实全部清空

最常见的错误,是每次重规划都让模型重新生成完整计划,旧状态被覆盖。

这样做有两个后果。一是已经验证过的结论失去来源,后面又被重复搜索;二是旧计划里的信息缺口被“写没了”,系统看起来完成,实际只是忘记了未解决问题。

更稳的方式是增量修改。

保留已经确认的事实和来源;关闭不再相关的任务并记录原因;为新增对象复制必要的比较维度;调整任务优先级;对被推翻的假设保留变更记录。

计划版本至少要能回答:这次为什么改,增加或删除了什么,哪些证据导致变化,剩余预算怎样重新分配。

这种记录保存的是可审计的任务动作和证据依据,并不展示模型的隐式思考过程。公开界面可以说明“新增合规检查,因为候选涉及外部数据传输”,无需暴露模型内部的逐字推理。

子任务还需要排序,不能全部同时开跑

拆出十几个子问题后,下一步不是立刻全部并行。

有些任务属于硬约束检查。候选如果不支持必须的部署方式,后续性能和生态调研可能都没有必要,应优先执行。

有些任务是前置依赖。没有确认版本和部署形态,就无法判断某份性能资料是否适用。前置事实没有得到之前,后续比较只能保持阻塞。

有些任务彼此独立,可以并行。例如三个候选都要确认许可证,各分支使用统一输出结构,完成后再横向合并。

还有些任务价值低但成本高。某个背景信息不影响最终建议,即使公开资料很难找,也不应挤占关键维度的预算。

因此可以为子任务记录优先级、依赖、预估动作、是否影响最终结论和当前状态。优先级不需要追求一个虚假的精确分数,但要能解释为什么先做这一项。

怎样控制并行分支的合并质量?

并行可以缩短等待,却会放大不一致。

如果三个分支各自用不同字段记录结果,综合阶段只能再次让模型阅读三篇自由文本,前面结构化拆解的价值就没了。

每个分支应使用统一交付:当前结论、支持证据、反对证据、来源时间、版本、限定条件、信息缺口和任务状态。比较类任务还要使用统一维度,某个分支没有数据就明确为空,不能用相近信息替代。

合并时先做结构校验,再处理冲突和缺口,最后才生成自然语言。若某个分支失败,主任务应知道缺的是哪一格,而不是把整个研究报告判定失败。

并行分支也要共享“已访问来源”和任务契约,避免三个 Agent 重复打开同一页面,或各自改变研究范围。共享的是可审计状态,不是彼此的隐式推理。

一个教学示例:技术选型任务怎样拆

下面是教学示例,不代表某个真实客户项目,也不包含实测结果。

用户请求:“为一个中小规模、希望少投入运维的知识库项目,比较三种向量存储方案,并给出建议。”

先整理任务契约:对象为三个候选;硬约束是中小规模和低运维;维度包括部署方式、过滤能力、扩展性、生态和迁移成本;优先官方资料;最终输出对比表、建议和限制。

第一组子任务确认候选是否满足硬约束。若某候选部署形态明显不符,可以提前停止后续深挖。

第二组子任务按统一维度采集事实。每一条都要求版本和来源,不能只记录“性能好”“生态强”。

第三组子任务检查资料是否可比。不同硬件、数据规模和索引参数下的性能数字不能直接横向排序。

第四组子任务综合取舍。建议必须回到用户约束,而不是宣布某个方案“最好”。

如果执行中发现用户现有数据库已经能够安装向量扩展,迁移成本这个维度的权重就会改变。计划需要新增“复用现有基础设施”的核验,而不是继续只比公开性能榜单。

四种失败拆解,一眼就能看出问题

失败一:按报告目录拆,不按证据任务拆

计划只有“背景、现状、趋势、建议”。这些是写作章节,不是研究动作。Agent 仍然不知道要查什么和怎样验收。

修复方式是先定义事实采集和核验任务,最后再把证据组织成报告目录。

失败二:每个候选使用不同维度

候选 A 查性能,候选 B 查价格,候选 C 查生态,最后无法比较。

修复方式是先建立统一维度模板,允许某些格子写“未找到可比资料”,不能用其他事实偷偷填补。

失败三:把搜索结果数量当完成条件

找到十个页面不代表问题已经回答。十篇文章可能都转载同一条未经核实的信息。

完成条件应与证据质量相关,例如是否找到原始出处、是否覆盖关键维度、冲突是否解释。

失败四:计划越改越大

模型每看到一个新名词就创建分支,任务范围不断膨胀。

修复方式是让新增任务必须说明它会影响哪个最终结论,并检查剩余预算。与任务契约无关的内容放入“可选延伸”,不进入主链路。

怎么验证拆解和重规划做得好不好?

第一,检查覆盖。

预先为评测问题标注必须回答的对象、维度和证据要求,看最终计划是否覆盖,不能只看生成了多少子问题。

第二,检查可执行性。

子任务是否能映射到明确工具,是否有完成状态,是否出现“继续深入研究”这种无法执行的空话。

第三,检查重复。

统计相同或高度相近的搜索、重复访问和已经关闭后重新创建的任务。重复多,通常说明状态没有保存好。

第四,检查计划变化质量。

人工查看重规划是否由新证据触发,是否保留旧事实,是否真正修复缺口。不能把“变更次数越多”当成更智能。

第五,检查最终证据。

每个关键结论能否回到一个或多个来源;报告里标出的信息缺口,是否与计划中未完成任务一致。

第六,检查任务利用率。

创建的子任务中,有多少真正影响了最终报告;有多少在没有新证据时反复重建;被提前关闭的任务是否保留原因。这个检查用于发现计划膨胀,不是要求所有任务都必须完成。

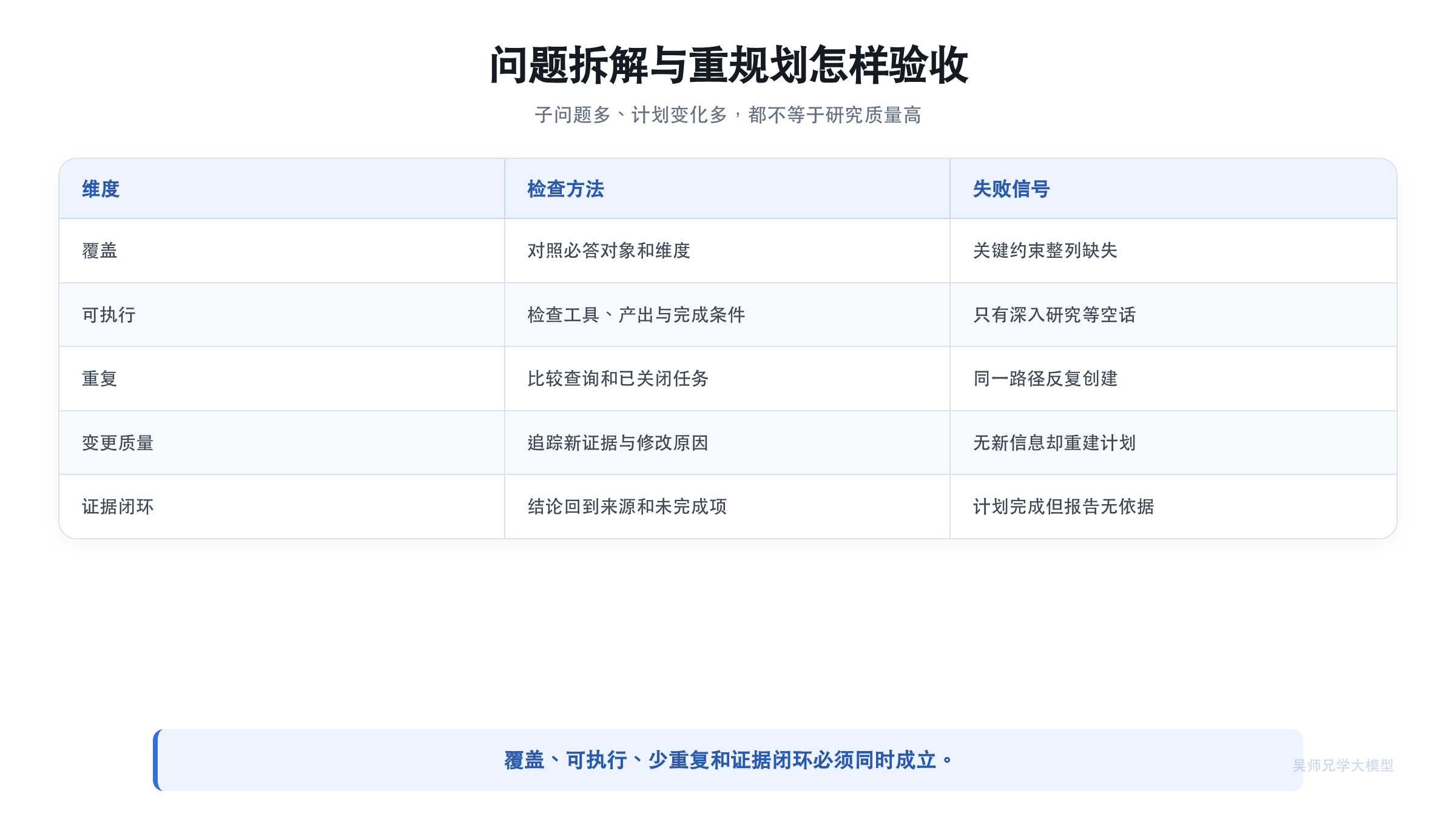

问题拆解与重规划的验收矩阵

计划质量要看覆盖、可执行、少重复和证据闭环,而不是子问题数量。

面试官继续追问,怎么接?

追问一:子问题是不是越细越好?

不是。太粗会让模型自由发挥,太细会产生调度和重复开销。合适粒度是一项主要动作可以完成,结果能独立验收,同时对最终结论有明确贡献。

追问二:怎样避免重规划导致死循环?

限制计划变更范围和次数只是硬兜底,更重要的是每次变更必须引用新证据或明确缺口,并检查是否与历史计划重复。没有新增信息时不允许仅换一种说法重建计划。

追问三:用户没有给完整约束怎么办?

关键约束会改变结论时先追问;无法追问时明确写出假设,并在报告中保留。不能把模型猜测当成用户事实。

追问四:计划应该由一个模型生成,还是规则生成?

开放问题适合模型提出候选任务,硬约束、任务 Schema、预算和状态转换适合程序控制。两者结合比完全自由生成更容易验证。

追问五:如何让并行子任务最后可以合并?

所有分支使用统一输出 Schema,包括结论、证据、时间、版本、置信边界和缺口。没有统一结构,并行只会更快地产生一堆难以比较的文本。

怎样讲清“先拆解、再重规划”

我不会让模型收到开放问题后直接列一个报告目录,而会先整理任务契约,明确研究对象、时间范围、比较维度、证据要求和交付格式。然后把任务拆成可以执行和验收的子问题,每个子问题包含要验证的主张、可用工具、期望证据和完成条件。

执行过程中维护已确认结论、待验证假设、信息缺口和下一步任务。新观察只是补充现有维度时,更新当前分支;如果前提被推翻、出现关键新对象、发现会改变结论的新维度,或者来源冲突无法在当前路径解决,才触发重规划。重规划采用增量修改,保留已确认事实和来源,并记录为什么新增、关闭或调整任务,不能每次把旧计划全部覆盖。

验证时我会看计划是否覆盖必须回答的对象和维度,子任务是否可执行,重复搜索是否过多,计划变化是否由新证据触发,以及最终每个关键结论能否回到证据。我会控制子问题数量,用尽可能少的有效任务完成可核验研究。

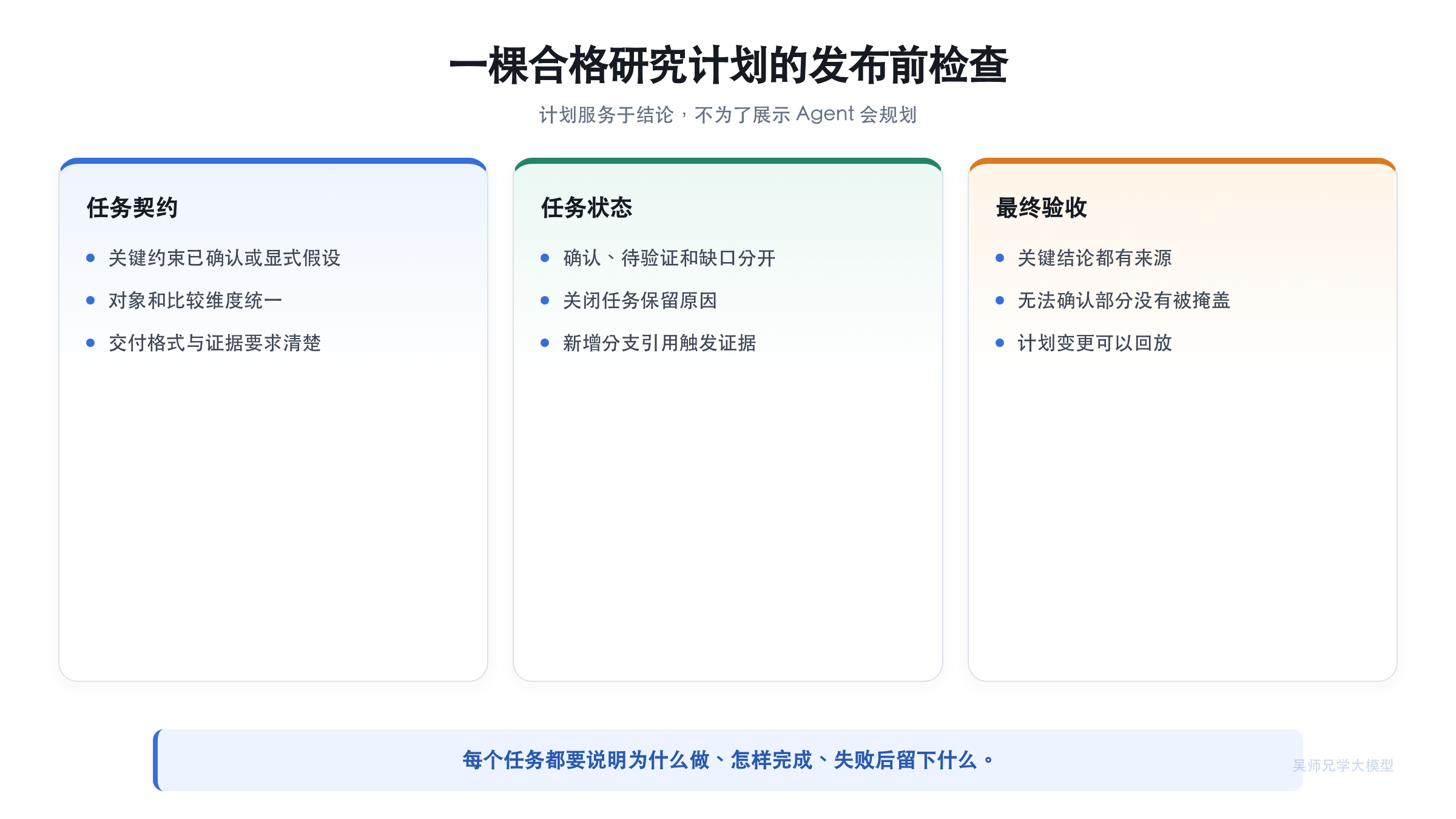

一棵合格研究计划的发布前检查清单

你的 Planner 能否拿出这些证据

面试官真正会追的是计划怎样变化:准备一条由新证据触发增删任务的记录,再回答下面的问题。

  • 你的“规划”是一次生成的目录,还是带状态、可以增量更新的任务结构?
  • 子问题有没有明确输出和完成条件?
  • 是否保存计划变更原因、触发证据和已关闭任务?
  • 是否存在真实 Trace 可以证明重规划,而不是只在架构图里写了 Planner?
  • 如果没有项目代码和轨迹,只能说这是设计方案,不能冒充已经上线。

Deep Research 的规划能力体现在:每拿到一份新证据,都知道下一步最值得查什么,而不必假装一开始就能猜对未来十步。

INTERVIEW FOLLOW-UPS

面试官会怎样继续追问?

这些追问会继续检查方案取舍、验证方法和项目事实。
  1. Q01

    子问题是不是拆得越细越好?

  2. Q02

    怎样防止 Agent 反复重规划形成死循环?

  3. Q03

    用户没有给完整约束时应该追问还是自行假设?

  4. Q04

    多个并行子任务怎样保证最后能够合并?

PROJECT CHECK

换成你的项目,这几件事能否说清楚?

  • 任务契约明确对象、维度、时间和证据
  • 每个子任务都有动作、产出和完成条件
  • 计划变更保留触发证据与历史状态
  • 没有真实 Trace 时不冒充已经上线
